初めて相談してくださったお客様へ、図面の送り方や見積りの進め方を毎回説明していませんか。工場の仕事に関心を持っていただいた後、何を用意し、どの回答を待てばよいかが分かると、お客様も次の準備を進めやすくなります。
大東市で町工場を営んでいる方へ、取引開始までの確認工程をホームページで伝える方法をご紹介します。相談、技術的な検討、見積り、仕様の合意、発注を分け、途中で変更があったときの案内まで整えると、実際のやり取りに役立つページになります。
工場の魅力を知った方が、相談の先を見通せるようにする
大東市は2022年2月、地元のものづくり企業を訪ねる「DAITO MAKERS」の企画を紹介しました。市の発表では、取材で見つけた企業の魅力を、写真とリポートで伝える考え方が示されています。
こうした紹介から自社を知っていただくことを考えると、ホームページには、仕事の魅力を伝えるページと、その仕事を相談するための案内が必要です。加工例を見た方が「似た部品を頼みたい」と思ったとき、設備の名前だけでは、相談後の進み方までは読み取れません。
工程の案内では、各段階に「お客様にお願いすること」と「工場が確認してお返事すること」を添えます。初めからすべての仕様が決まっていなくても相談できる場合は、そのことも伝えましょう。図面がない方への案内と、すでに見積りを受け取った方の変更連絡を分けると、自分に必要な説明へ進みやすくなります。
見積り後に図面が変わる、一件の相談を例に考える
ここからは、金属加工会社F05の架空例です。初めてのお客様から、取付穴が二か所あるプレートを30個製作したいという相談が届いたとします。図面は「D05・改訂A」、その条件を確認して提示した見積書は「Q05・第1版」です。会社、資料番号、数量、確認の運用は説明用の設定です。

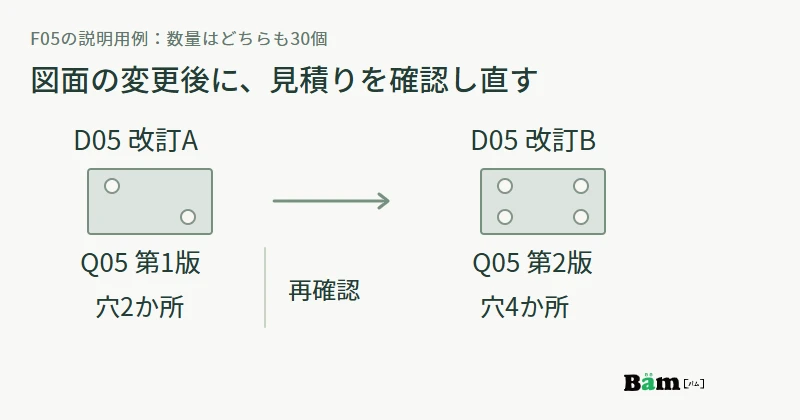

発注する前に、お客様から「穴を四か所へ変更したい」と連絡があり、図面の改訂Bが届きました。数量は30個のままです。穴が増えると、加工や検査、段取りにどのような影響があるかを製造担当が確認します。穴の位置などは改訂図面で確かめ、営業担当が価格や納期を含む今回の条件をまとめ直します。
この時点で、図面が新しくなったことと、その条件で見積りまで確認できたことは分かれます。改訂Bを受け取っただけで、第1版の価格や納期をそのまま引き継ぐ案内にはしません。確認後の見積書を「Q05・第2版」として、対応する図面と数量を明記する例にします。
社内の確認メモには、変わった穴の数と、変わっていない数量を別々に書きます。再検討の結果、価格や納期が変わらない場合も、その確認結果を第2版へまとめれば、何を確かめた見積りかが分かります。旧版は経緯を振り返る資料として残し、今回確認する版と区別します。ファイルを送った日が新しいという理由だけで、内容の合意まで済んだと判断しないことも、担当間で共有しておきます。
ホームページへ載せるのは、このやり取りの進め方です。個別のお客様の図面や価格を公開する必要はありません。「お見積り後に仕様や数量が変わる場合は、ご発注前に担当へお知らせください。変更内容を確認し、必要な条件を改めてご案内します」と書けば、どのタイミングで連絡すればよいかを伝えられます。

五つの工程に、確認する資料と次の担当を添える

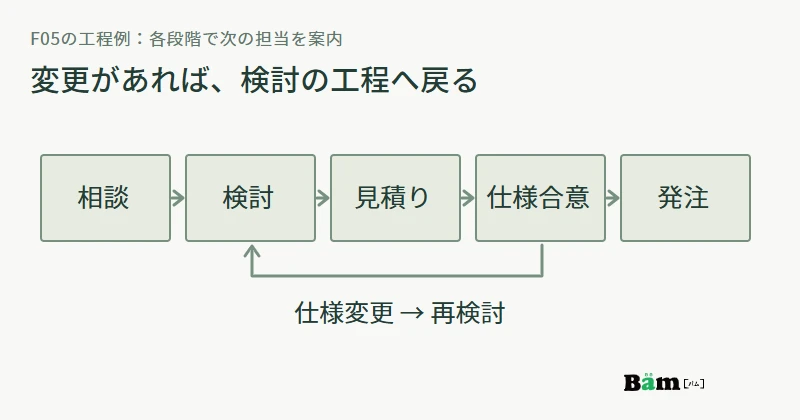

F05では、次の五項目を初取引の案内として整理します。社内で使う工程表をそのまま載せるよりも、お客様が用意する資料と、担当から受け取る回答が分かる説明にすると読みやすくなります。
| 工程 | F05の記入例 |
|---|---|
| 相談資料 | 用途、希望数量30個、希望時期、図面の有無を伺う。営業が必要資料と受渡し方法を案内し、D05改訂Aを受け取る。 |
| 検討 | 製造が加工・検査・段取りを確認。追加で必要な条件は営業から伺う。改訂Bが届いた場合も、変更内容を確認してから回答する。 |
| 見積条件 | D05改訂A・30個に対するQ05第1版を提示。改訂Bへの変更後は、価格・納期・納入や支払いの条件を再確認して第2版へまとめる。 |
| 仕様合意 | お客様と営業が、D05改訂BとQ05第2版、数量30個など今回の条件を確認する。質問や未確認の項目があれば、該当箇所を確認してから先へ進む。 |
| 発注 | 確認した条件を指定して、お客様が注文書P05を送る。営業が資料との対応を確かめ、相違があれば照会し、そろった内容で受注の回答をする。 |
「検討」と「見積り」を一つの箱にまとめる場合も、何を確かめてから金額や納期を答えるかは文章に残します。相談窓口が営業一人でも、製造に確認する事項と、お客様へ回答する事項を分けておけば、不在時の引継ぎにも使えます。
図面を受け取る前には、自社で使っている資料の受渡し方法と、受け取る担当を決めます。最初のフォームで機密を含む資料一式を必須にせず、用途や数量、図面があるかどうかを伺い、その後に案内する方法もあります。公開する加工見本と、個別相談の資料は保管先も含めて分けて考えます。
初回の取引登録や支払いの確認が必要な会社では、五工程のどこで案内するかも営業・経理でそろえます。全社共通の説明はページに載せ、相手先ごとに確認する条件は個別にお伝えする形にできます。F05の例でも、図面だけの了承で納入・支払いまで確認済みと扱わないようにします。

仕様の確認と、注文の内容確認を別の手順で案内する
「仕様合意」という言葉には、短い補足があると親切です。F05なら「製作する図面と、見積りに記載した数量などの条件を、双方で確認する段階」と説明できます。お客様から「その内容で大丈夫です」と返事が届いたときも、どの図面と見積書を指しているかを確認できる形にしておきます。

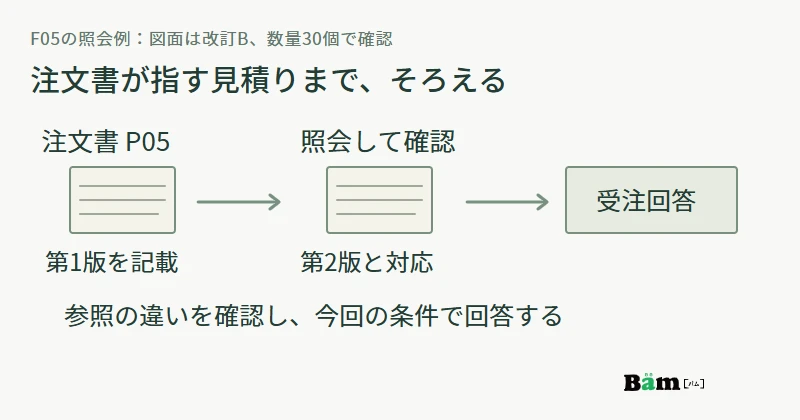

たとえば、改訂Bと第2版で確認を終えた後、注文書P05に古い「Q05・第1版」が書かれていたとします。新しい図面が手元にあるからといって、営業が注文書の意味を推測して読み替えるのは避けたいところです。F05では、参照している見積書の違いをお客様へお伝えし、注文内容を確認してから受注の回答をする運用にします。
照会文は「最新の条件をご確認ください」だけで終わらせず、「ご注文書にはQ05第1版の記載がありました。今回ご確認いただいたD05改訂B・Q05第2版、30個の内容でよろしいでしょうか。対応するご注文内容をご確認いただけますと幸いです」とすると、確認してほしい箇所が明確になります。
この手順を案内ページにも短く載せておくと、注文後に確認の連絡が来る理由を理解していただきやすくなります。受注の回答をどの文書や連絡で行うかは、自社の取引方法に合わせます。ホームページの工程名だけで、一律の手続きに置き換える必要はありません。

文章の追記と、受付・更新機能の改修を分けて依頼する
取引の進め方がまとまったら、加工紹介ページから案内へ進み、相談窓口へたどり着く順番を考えます。F05なら、加工例の近くに「初めてのお取引について」のリンクを置き、五工程と資料の送り方を読めるようにします。見積りを受け取った方には、同じページ内の「お見積り後の変更について」を案内できます。
今のホームページに文章や図を追加でき、変更連絡も担当が見落とさず受け取れるなら、まずは既存ページの編集で進められます。工程案内が会社概要の中に埋もれている場合は、専用ページへまとめるか、加工紹介の中に見出しを設けるかを、内容の長さと探しやすさから選びます。
| 改修の項目 | 制作会社へ渡すF05の依頼例 |
|---|---|
| 変更するページ | 加工紹介に初取引の案内リンクを追加。取引案内には五工程、図面の受渡し、お見積り後の変更、注文内容の確認を掲載する。 |
| 必要な機能 | まず既存の文章・図・リンクを編集。今の窓口で不足する場合は、初回相談か見積り後の変更かを選ぶ欄、見積番号・版・変更箇所を伝える欄、担当への通知を改修する。 |
| 更新担当 | 製造が検討手順、営業が見積り・発注と連絡先、経理が支払いの案内を確認。営業が変更を取りまとめ、掲載担当がページと受付文を同時に更新する。 |
入力欄を増やす場合も、初めて相談する方に見積番号を必須で求めないようにします。見積り後の変更連絡では、分かる範囲で番号と版、変えたい箇所を伝えられるようにし、番号が分からない場合は担当者名や以前の連絡日から確認する道を残します。細かな仕様は、担当が案内した方法で受け取れれば十分な場合もあります。
見積書の自動作成、顧客専用の資料共有、受注管理との連携まで必要なら、工程を説明するページとは別に機能の要件を整理します。Bämのサービス紹介サイト制作でも、原稿やページ構成に加え、見積り・会員・外部連携などの追加機能は内容を確認して見積もる案内です。自社の担当者が今どこを手作業で確認しているかを示すと、必要な改修を相談しやすくなります。
相談には、現在のページURL、五工程の記入表、個人名や取引先情報を伏せた変更連絡の一例、更新を取りまとめる担当を用意します。加工の可否や取引条件は社内で確認し、制作会社には、それを分かりやすく載せる構成と受付方法を相談する流れです。
工程表は作れたものの、文章の追加で足りるか、フォームや通知まで直した方がよいか迷われたら、大東市でホームページの制作・改善をご検討の方へをご覧ください。見積り後の変更をどこで受け、誰が回答するかを含めて、必要なページと機能を一緒に整理できます。
公開前は、変更がある相談を一件通して確かめる
確認には、初回相談と、見積り後の変更連絡を一件ずつ使います。初回相談では、図面の有無や未定の条件を伝えられるか、送信後に必要資料の案内を待つことが分かるかを見ます。実際の注文と混ざらない確認用の内容で、担当への通知まで確かめます。
変更連絡では、F05の「第1版の見積りを受け取り、穴を二か所から四か所へ変更したい」という例を使えます。受信した営業が、旧見積番号と変更箇所、数量は30個のままであることを読み取れるかを確認します。フォームで送信できても、自動返信が「ご注文が完了しました」になっていれば、変更相談を受け付けた案内へ直します。
続いて、社内の確認練習として、見積りを第2版へ改めた後の注文書が第1版を参照する場面も通します。営業が参照の違いを見つけ、どの資料を確認していただくか説明できるかを見ます。これは公開ページだけの表示確認ではなく、案内した手順が担当者の実際の対応につながるかを確かめる作業です。
公開後は、「見積り後の変更先が見つからなかった」「図面の確認で発注まで終わったと思われた」など、届いた質問を分けて残します。質問に対応する見出しや受付文を直し、取引の方法を変えた際は、案内ページと担当が使う返信文を一緒に見直します。まずは、最近の初取引を一件振り返り、次の回答を待つ場所がどこにあるかを五工程へ書き込むことから始められます。
